2月22日,,,,,天峨龙滩特大桥缆索吊装系统试吊顺遂完成,,,,,历时三天。。。。。
天峨龙滩特大桥缆索吊装系统跨径安排为253m+894m+350m,,,,,接纳双主索道设计,,,,,单组主索道由10根Φ50密封钢丝绳组成,,,,,每条钢丝绳破断拉力总和为2366KN,,,,,设计吊重为2×110t,,,,,设计垂度L/14(63.86m)。。。。。系统横移规模36.8m,,,,,起升高度为181.4m(最高水位)和211.5m(最低水位)。。。。。
此次试吊以本桥缆索吊装系统设计吊重2×110t为基准重量,,,,,吊具接纳220t拱肋吊具,,,,,每组吊点设计吊重110t。。。。。试吊索鞍位置为下游侧拱肋装置位置。。。。。试吊依次按55%G(动载)→100%G(动载)→110%G(动载)→125%G(静载,,,,,穿插于动载110%试验历程中)的顺序举行。。。。。本桥缆索吊装舷连系了施工现场情形,,,,,接纳永临连系的方式,,,,,使用预应力钢绞线将塔架锚固装置于高墩0#块上,,,,,解决了山区事人情狭窄的问题;;而下老岸主地锚接纳疏散式的桩板式组合结构型式,,,,,解决了山区园地受限、软弱破碎地质无法提供足够锚固力的问题。。。。。
此次试吊检查及测试了:一、充分验证差别施工工况下缆索吊装系统的清静性;;二、塔架、塔脚横梁、承台、墩柱、地锚的变形数据和清静稳固情形;;三、起重索、牵引索、跑车、下挂、卷扬机组、滑车组等装备运转情形;;四、各事情组与指挥系统的协调配合能力。。。。。
为顺遂开展此次试吊事情,,,,,项目做了大宗的前期准备事情,,,,,一是组织召开试吊清静手艺交底及组织分工安排会,,,,,明确事情内容及相关责任人;;二是提前谋划,,,,,凭证装备质料清单做好质料的采购及验收事情;;三是制订试吊实验方案,,,,,凭证现场情形及钢结构加工厂的现有质料举行分组,,,,,一直优化最终确定合理有用且详细的试吊方案;;四是完成试吊前的周全检查事情,,,,,包括物资、装备质料、陆路警戒区域标识牌、水路封航警戒标识牌,,,,,及整套缆索系统的周全检磨练收。。。。。
试吊的顺遂完成,,,,,乐成磨练了缆索吊装系统的清静性,,,,,扫除了正式吊装前的最后一道障碍,,,,,为天峨龙滩特大桥正式吊装夯实了稳固基础。。。。。下一步,,,,,项目将对600米拱肋高精度合龙的目的提倡冲刺,,,,,凝心聚力,,,,,砥砺前行,,,,,确保高质量完成目的使命。。。。。(道桥分公司 莫丽芝 文/ 麦辉升 图)

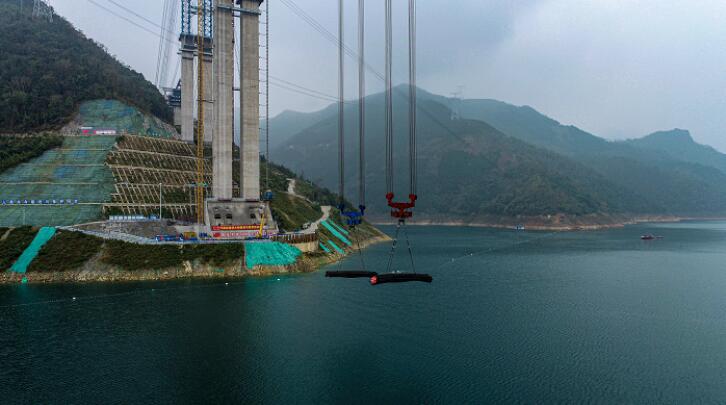

图为缆索吊装系统试吊现场
