11月9日,,,,,,蒙象二期一分部完成主线沥青摊铺使命,,,,,,为蒙象二期一分部实现年底通车目的涤讪坚实的基础。。。
蒙象二期一分部路面主线长24.3km,,,,,,路面宽11.25m,,,,,,设计速率为120km/h,,,,,,主线沥青由功效层、下、中、上四层组成,,,,,,功效层设计为2.5cm AC-10F沥青混凝土,,,,,,下面层设计为8cm AC-25C沥青混凝土,,,,,,中面层设计为6cm AC-20C改性沥青混凝土,,,,,,上面层设计为4cm AC-13C橡胶沥青混凝土。。。
自今年3月周全施工大干以来,,,,,,遇到疫情重复造成的质料紧缺、天气转变多端、事人情不一连、保通难度大等多方倒运因素。。。为包管进度,,,,,,项目部全心谋划,,,,,,科学组织,,,,,,起劲响应集团公司“共克时艰 全力稳产”招呼,,,,,,克难攻坚,,,,,,多措并举,,,,,,全力包管路面施工使命准期完成。。。一是建设“路面施工党员突击队”与“保通车党员突击队”,,,,,,坚持党建引领,,,,,,党员干部与手艺主干牵头组织,,,,,,团结协作,,,,,,最终准时完成主线沥青摊铺使命。。。二是合理调配资源,,,,,,优化施工组织,,,,,,加大人力、装备等资源的投入力度,,,,,,通过“白加黑”轮班,,,,,,人停;;恢钡确绞,,,,,,在包管质量与清静的条件下,,,,,,抢工期,,,,,,赶进度,,,,,,保目的。。。三是在施工历程中,,,,,,各部分通力协作,,,,,,各司其职,,,,,,对各环节举行高要求把控,,,,,,对沥青料的拌杂、运输、摊铺、碾压、检测等各个工序严密掌控,,,,,,包管全程羁系到位,,,,,,确保路面沥青施工事情高质量、高标准、高效率地开展。。。
现在,,,,,,蒙象二期一分部已经进入最后的冲刺攻坚阶段,,,,,,全线已完成水稳、房建工程施工,,,,,,沥青摊铺完成99%,,,,,,交安工程完成95%,,,,,,绿化工程完成93%,,,,,,机电工程完成95%。。。下一步,,,,,,项目部将紧咬通车目的不放松,,,,,,将全线剩余使命细化到天,,,,,,责任到人,,,,,,倒排工期,,,,,,提速增效,,,,,,确保准期完成年内通车目的。。。(长兴公司 潘攀 文/图)

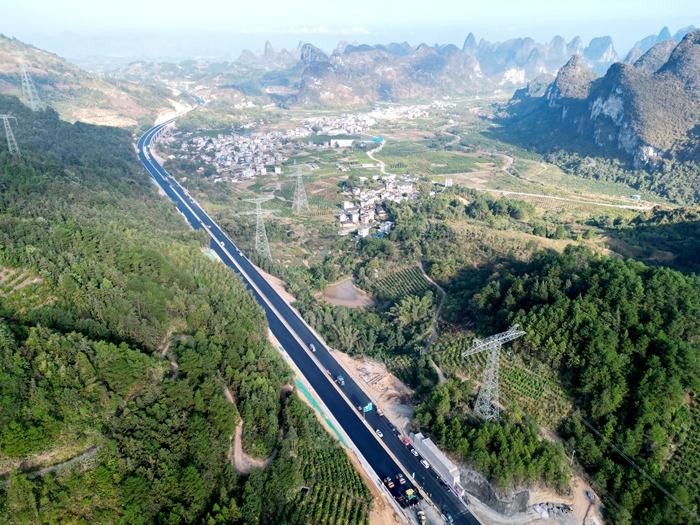

图一:k112+790.25-k114+740左幅沥青上面层摊铺

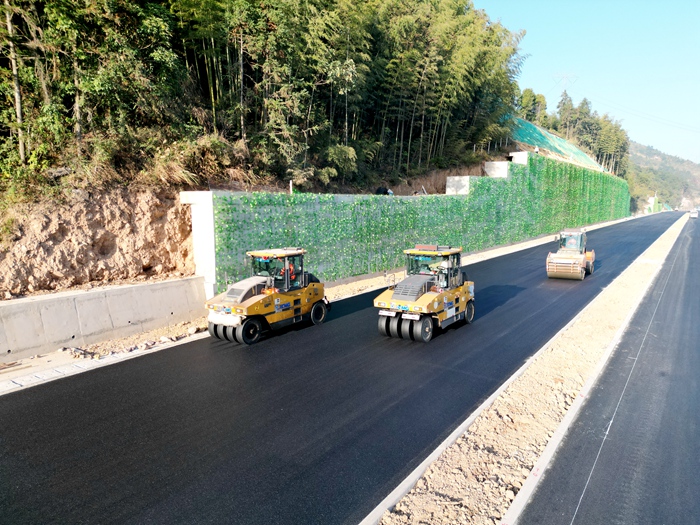

图二:胶轮机与压路机对路面举行碾压工序

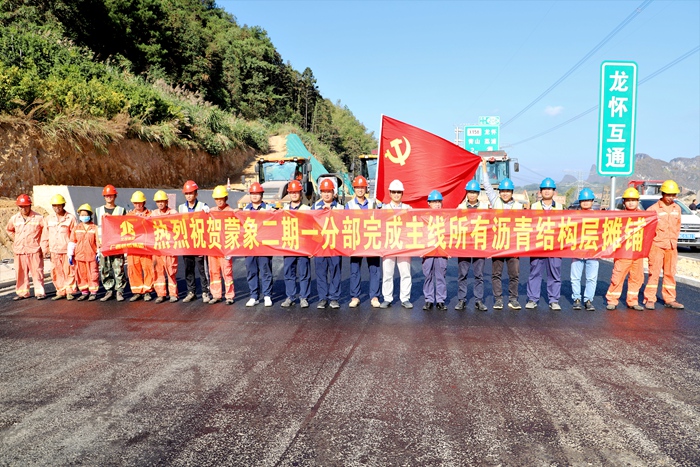

图三:参建职员合影留念
