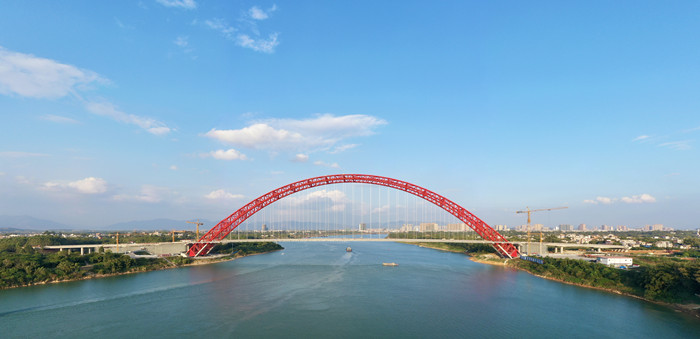

  • 全桥意会!平南三桥南北岸引桥混凝土施工完成
  • 宣布时间:2020-11-26 08:54:22  泉源:J9集团  点击数目:
  •         11月19日晚,,,平南三桥完成北岸引桥最后一跨箱梁顶板混凝土浇筑。。。 。。。至此,,,大桥实现所有意会。。。 。。。

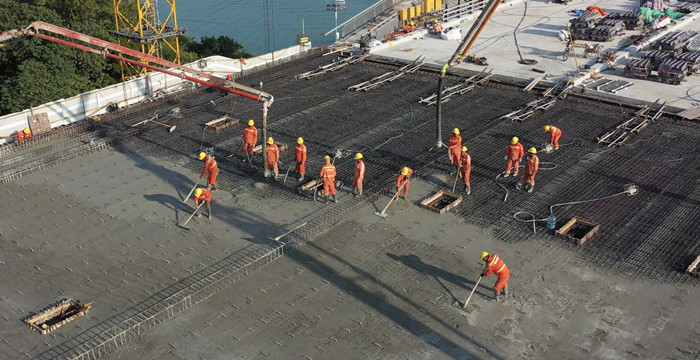

            平南三桥南北岸引桥均为现浇一连箱梁,,,接纳满堂支架法浇筑C50混凝土,,,两岸引桥总计需现浇混凝土共15350m³,,,最大单次浇筑混凝土方量达3274m³,,,整体施工组织难度高。。。 。。。
            在最初现浇箱梁混凝土浇筑施工前,,,项目组织对满堂支架举行预压,,,有用磨练了支架的整体清静性,,,消除支架非弹性变形,,,并测出支架弹性变形,,,为后续施工提供了合理的预拱值。。。 。。。
            在现浇箱梁混凝土浇筑施工历程中,,,为了确保整体组织的优质高效,,,同时镌汰受前期塔架未拆除无法提供园地开展第4、6跨支架搭设的影响,,,项目接纳了有用步伐推进施工使命:一是增强清静治理,,,严抓支架搭设高空作业管控,,,专人认真引桥清静生产治理事情;;二是增强资源设置,,,增添引桥作业职员、装备投入,,,班组作业职员最高达260人,,,高效推进现场施工;;三是增强质量管控,,,接纳智能张拉系统及智能压浆系统举行预应力施工,,,实现智能化管控,,,提高预应力施工质量。。。 。。。
            大桥的全线意会,,,为实现2020年建成通车的目的涤讪了坚实基础。。。 。。。下一步,,,项目员工将全力全速推进桥面系及隶属工程施工,,,确保通车目的准期完成。。。 。。。(道桥分公司 马博彧 梁暘善 文/ 覃兰岚 图)
