- 平南三桥优质完玉成桥主弦管管内混凝土灌注
- 宣布时间:2020-05-21 09:48:46 泉源:J9集团 点击数目:次
- 5月12日晚,,,,,,平南三桥全桥主弦管管内混凝土灌注顺遂完成,,,,,,同时也标记着全桥重大手艺难点攻关完成。。。。
平南三桥全桥主弦管共8根,,,,,,接纳真空辅助四级一连泵送工艺,,,,,,泵送最高点距江面140m,,,,,,分8次举行灌注,,,,,,历时26天完成。。。。全桥8根主弦管若是衔接到一起,,,,,,长度可达2595m,共灌注管内混凝土合计7408m³,,,,,,需约770辆次混凝土罐车举行运输,,,,,,平均每8分钟可完成一车次混凝土灌注。。。。从大桥灌注的数据及检测效果剖析可知,,,,,,平南三桥单根主弦管灌注平均用时仅13个小时,,,,,, 7天龄期超声波检测波速抵达4700m/s以上,混凝土密实度高。。。。云云大方量的混凝土灌注事情,,,,,,每根主弦管均实现了优质且高效的真空辅助一连灌注,,,,,,整个施工组织、施工工艺均抵达了行业内领先水平。。。。
全桥主弦管管内混凝土首次应用C70高性能混凝土举行灌注,,,,,,且平南三桥跨度大,,,,,,单根管的设计混凝土方量大,,,,,,灌注时间长,,,,,,管内混凝土泵送对混凝土的事情性能要求高。。。。管内混凝土灌注时代,,,,,,项目对混凝土配合比严酷把控,,,,,,做到每车一检测,,,,,,切合要求才允许入泵泵送,,,,,,确保管内混凝土灌注质量和灌注顺遂完成。。。。优异的抵达管内混凝土高流态自密实微膨胀,,,,,,混凝土的顺遂泵送与钢管完善连系,,,,,,配合受力。。。。
在平南三桥主弦管管内混凝土灌注时代,,,,,,平南县泛起了往年同时段有数的高温天气,,,,,,室外体感温度最高达36度。。。。为此,,,,,,项目从两大方面举行“消暑降温”。。。。首先是管内混凝土施工质量方面,,,,,,通过对主弦管及混凝土罐车接纳坚持洒水、铺设土工布等物理步伐,,,,,,降低受烈日暴晒后的温度,,,,,,以获得优异的事情情形,,,,,,确保管内混凝土灌注状态理想。。。。其次是为包管各参建职员一连13小时的作业,,,,,,通过开展“送清凉到一线”主题活动、配送绿豆汤及防暑药等方式,,,,,,提供行之有用的防暑步伐。。。。
平南三桥由广西交通投资集团有限公司投资建设,,,,,,由广西北部湾投资集团有限公司直属企业广西J9集团集团承建。。。。大桥完成主弦管管内混凝土灌注后,,,,,,项目全体员工将再接再厉,,,,,,坚持打造品质工程,,,,,,妄想于2020年6月初开展桥面格子梁吊装事情。。。。(道桥分公司 马博彧 梁暘善 文/图)

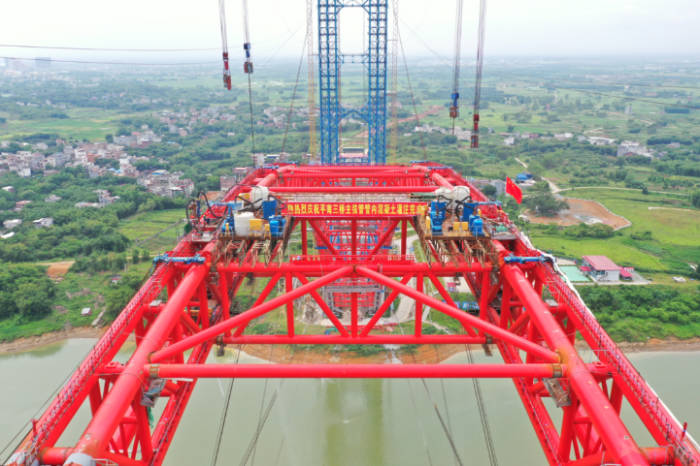

图一:平南三桥现场航拍

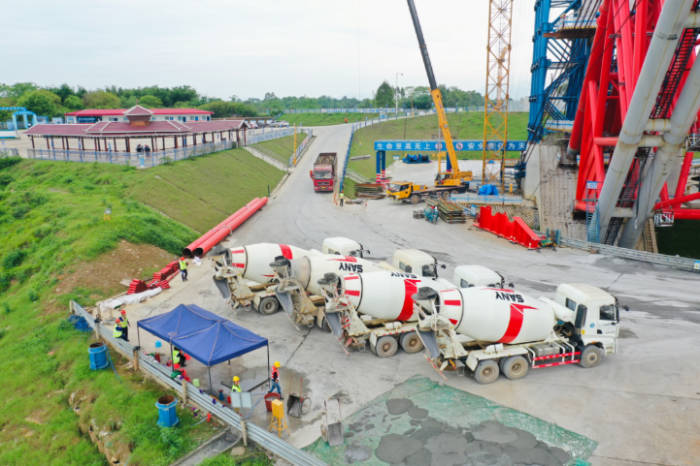

图二:平南三桥施工现场
