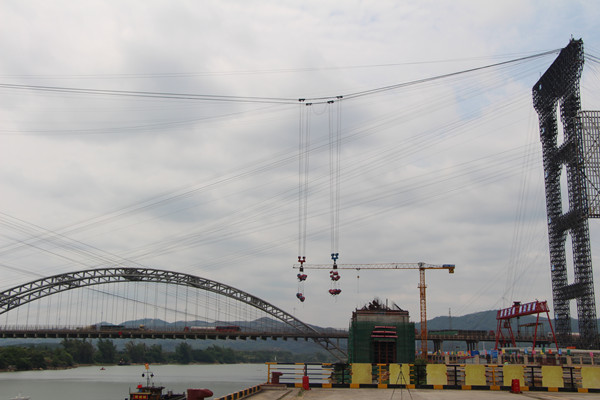

4月27日,,,,,经由11个小时一连作业,,,,,柳南改扩建№13标乐成完成六景郁江特大桥缆索吊装系统试吊事情。。。。
六景郁江特大桥缆索吊装系统塔架高122M,,,,,吊装系统设计索跨约为392M,,,,,主索长度约为1168M,,,,,接纳两组主索道,,,,,单组主索道由4根Φ50密封钢丝绳组成,,,,,每条钢丝绳破断拉力总和为2366KN,,,,,整个设计吊重100T,,,,,主索清静系数要求≥3.0。。。。
本次试吊试吊详细方案以本桥最大节段(第2节段)吊重100T为试吊基准重量(G)。。。。试吊依次按空载(往返)→50%G(动载单程)→110%G(动载单程)→125%G(静载)的顺序举行。。。。试吊配重妄想接纳成捆钢绞线,,,,,每捆钢绞线重量按平均值3.2T,,,,,接纳差别长度的钢丝绳串绑悬挂加载配重。。。。
试吊历程中主要检查以下几个方面:第一,,,,,检查加载起吊后至跨中主索的垂度情形与设计是否相符;;第二,,,,,视察主塔受力变形情形、塔架基础、地锚的变形数据和稳固清静情形;;第三,,,,,牵引索、起重索的行动情形,,,,,跑车、下挂、滑车轮组的运转情形,,,,,卷扬机组的运行情形等;;第四,,,,,测试指挥系统的调理配合能力。。。。为缆索吊装系统的正式吊装涤讪基础。。。。
主桥钢结构装置是六景郁江特大桥的要害工序,缆索吊装系统清静运行是重中之重。。。。此次缆索吊装系统试吊乐成,,,,,离不开项目大宗的前期准备事情和各成员间的亲近配合。。。。接下来,,,,,项目将大力推进缆索吊装系统的正式吊装事情,,,,,确保大桥的施工进度,,,,,为年底顺遂完成通车使命继续发力。。。。(道桥分公司 唐红辉 陈红玉 文/图)
