厄瓜多尔外地时间2011年7月11日下昼3时37分,,,,,P25-11P、11D箱梁在众人的关注和期待声中乐成装置就位,,,,,马上巴巴奥约河大桥箱梁装置施工现场,,,,,人头攒动,,,,,礼花鞭炮齐鸣,,,,,一片欢悦,,,,,胜利的笑容掩饰不住相互心田的激动。。。。全桥598片箱梁装置施工走过了雨季,,,,,履历过妨害,,,,,创立过纪录,,,,,历时近12个月的昼夜奋战,,,,,乐成完成了大桥施工历程中工序多、系统转换频仍的箱梁装置施工使命。。。。一道漂亮萧洒的弧形飞驾于河面之上,,,,,实现了从杜兰通向阿瓜的跨越。。。。
2010年7月25日装置P12-0#块之日起,,,,,项目就牢牢树立“工期即本钱,,,,,立异即效益,,,,,细节即质量,,,,,质量即形象,,,,,清静即生命,,,,,平安即乐成”的治理理念。。。。在这一理念的指引下,,,,,箱梁装置施工进度比妄想提前9天完成,,,,,外观质量、线型等获得专业人士的肯定和赞誉,,,,,从箱梁运输到装置施工没有爆发一起清静事故,,,,,很好的树立了企业形象。。。。
为了增强相邻相片箱梁之间的粘合度,,,,,箱梁装置施工历程中接纳涂抹SIKA胶步伐,,,,,可是SIKA胶强度抵达20兆帕需要12个小时,,,,,面临主要的工期,,,,,在包管质量的条件下怎样才华缩短胶抵达强度的时间呢???经由重复的试验,,,,,乐成的探索出一条加热SIKA胶来增强强度的要领,,,,,使SIKA胶抵达20兆帕以上的时间一下子缩短7个小时,,,,,大大节约了时间,,,,,加速了进度;;为了缩短架桥机过孔的时间,,,,,当天上午装置完一对箱梁后,,,,,将架桥机后中支腿当天实时移至暂时墩上,,,,,使得架桥过孔缩短一天时间;;为了包管钢绞线穿束事情的顺遂推进,,,,,接纳16孔穿束器穿19孔钢绞线;;为了确保箱梁装置施工数据获得监理工程师的实时批复,,,,,在每一个装置循环中,,,,,白天摸胶、拼装,,,,,晚上张拉确保第二天一早上报丈量数据,,,,,无论天晴下雨都坚持这样的流程。。。。随着装置施工的一直推进,,,,,各方面施工履历的积累,,,,,2011年6月份,,,,,项目一举完成箱梁装置施工103片的月度最高纪录,,,,,为箱梁装置施工使命提前完成涤讪了坚实的基础。。。。
细节即质量,,,,,质量即形象。。。。为了包管质量,,,,,项目从细节入手,,,,,从每一道工序做起,,,,,严酷凭证规范要求组织施工,,,,,监控到位,,,,,坚决杜绝使用缺乏格质料。。。。雨季施工历程中为了包管钢绞线不被雨水侵蚀,,,,,搭建雨棚;;邻近河滨空气湿气大,,,,,项目还接纳钢绞线除锈步伐包管质量;;每一对箱梁装置完成后都要用自制的整理孔道装置,,,,,清洁孔道,,,,,以防止孔道内部遗留浆;;经常组织手艺交流会,,,,,熟悉流程,,,,,准确体会并掌握手艺要点和注重事项。。。。正是由于项目对施工质量的高度重视和内实外美的标准要求,,,,,巴巴奥约河大桥的施工质量获得专业人士的肯定和赞誉,,,,,到项目指导铰接段施工的美国专家绝不掩饰地说道:“巴巴奥约河大桥的寿命可达75年以上。。。。”
清静即生命,,,,,平安即乐成。。。。项目以“清静即生命,,,,,平安即乐成”的治理理念为指导,,,,,通过严酷治理和有用监视实现了清静生产。。。。箱梁运输受到巴巴奥约河潮流影响,,,,,因此在运输历程中保存极大的风险,,,,,尤其是起风的日子,,,,,船在其上行走风险都极大,,,,,况且还要运送100多吨重的箱梁;;架桥机的清静更是一大隐患,,,,,为了确保架桥机的清静使用,,,,,项目实验日检、周检、月检制度,,,,,实时发明问题,,,,,第一时间维护,,,,,并约请架桥机设计生产厂家派人到项目常驻指导;;高空作业的清静隐患不言而喻,,,,,为了杜绝爆发不清静事故,,,,,项目对进场员工实验严酷的清静培训并配备齐全的高空作业清静防护硬件。。。。除此之外,,,,,实验有用监视是实现清静生产的主要包管,,,,,项目切实抓好清静施工治理责任的落实,,,,,并实时举行严酷的赏罚,,,,,对发明的清静隐患实时整改,,,,,在最危险的施工区域创立零事故纪录。。。。
箱梁装置事情的完成,,,,,为全桥通车目的涤讪了最坚实的基础,,,,,同时也为降低人力本钱提供了时机。。。。凭证施工妄想,,,,,下一步将紧抓合拢段、铰接段、桥面系施工,,,,,全桥通车目的指日可待。。。。ǘ蚬隙喽钅 文/图)

图一:最后一片箱梁运出预制场

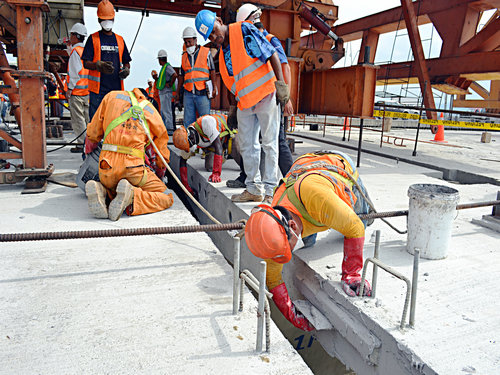

图二:摸胶施工

图三:线型之美

图四
图四、图五:阿瓜、杜兰工区装置施工胜利会师
图六:箱梁装置施工圆满完成
图七
图七、八:合影
